来源:广东电网能源发展有限公司
时间:2025-05-30
2025年5月29日,广东电网能源发展有限公司承建的广西南宁抽水蓄能电站高压设备安装工程首次充电圆满完成,标志着该项目的建设顺利迈入全新阶段。

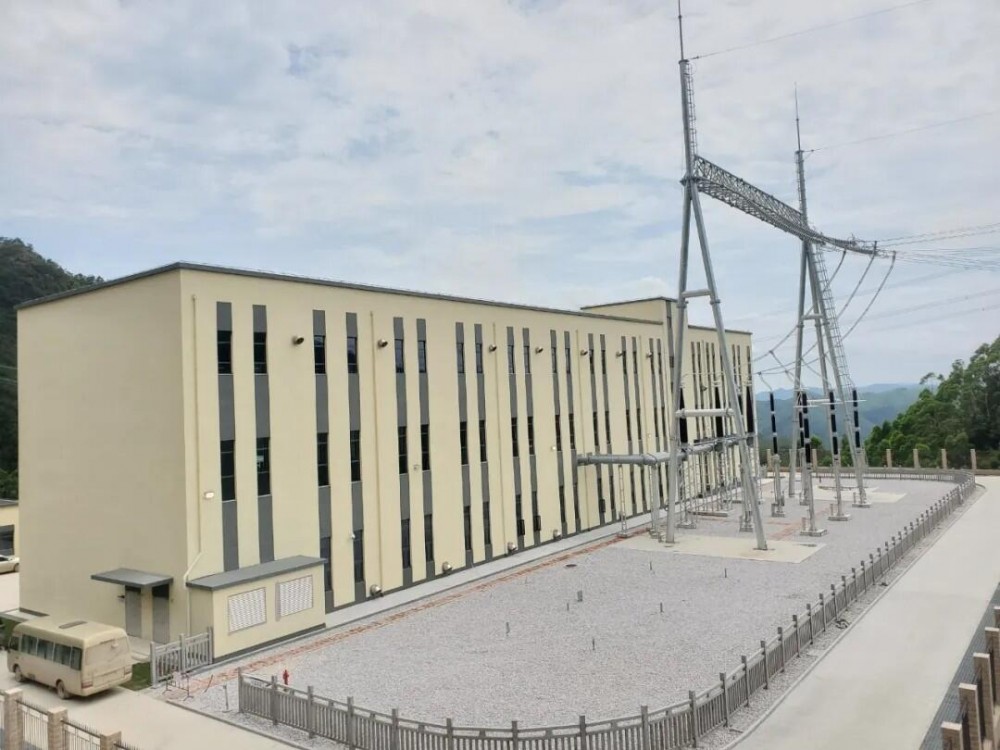

据悉,广西南宁抽水蓄能电站是广西境内第一座抽水蓄能电站,总装机容量120万千瓦时,主要承担广西电网的调峰、调频及应急备用等任务。本次充电范围从500千伏开关站至#1主变,全过程安全平稳,设备运行参数优良,为后续机组调试及并网发电奠定了坚实基础。
据项目负责人付金军介绍:“由于项目位于风门山口,开关站一面被山包围,而另一面则是山坡,如何通水通电成了建设初期最大的挑战。为保障电气设备顺利安装,尽早完成首台机组充电任务,我们调配了经验丰富的施工力量,优化排班计划,最终按时保质完成GIS继保楼的建筑封顶。”

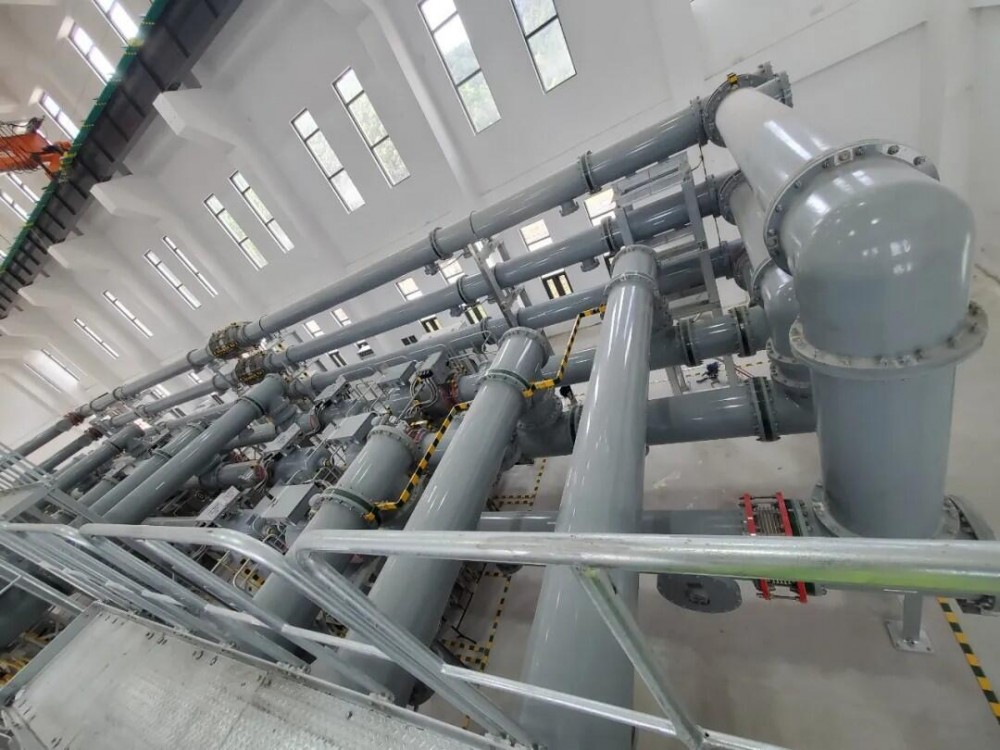

据新能源与国际业务公司孟驰介绍:“在GIS安装阶段,面对地下洞室潮湿、粉尘密布、空间狭窄等极端环境的挑战,项目团队创新采用“三维精细化管理”模式,通过设置设置风淋间、空气净化器及除湿机,严控洞内湿度与粉尘浓度;利用墨斗与水平仪双重校准,严格控制设备对接中心误差在2毫米以内,确保GIS及主变安装“零偏差”;对GIS设备支架采用化学螺栓固定,保证预埋件标高误差少于±1毫米,高质量完成了GIS的安装任务。”

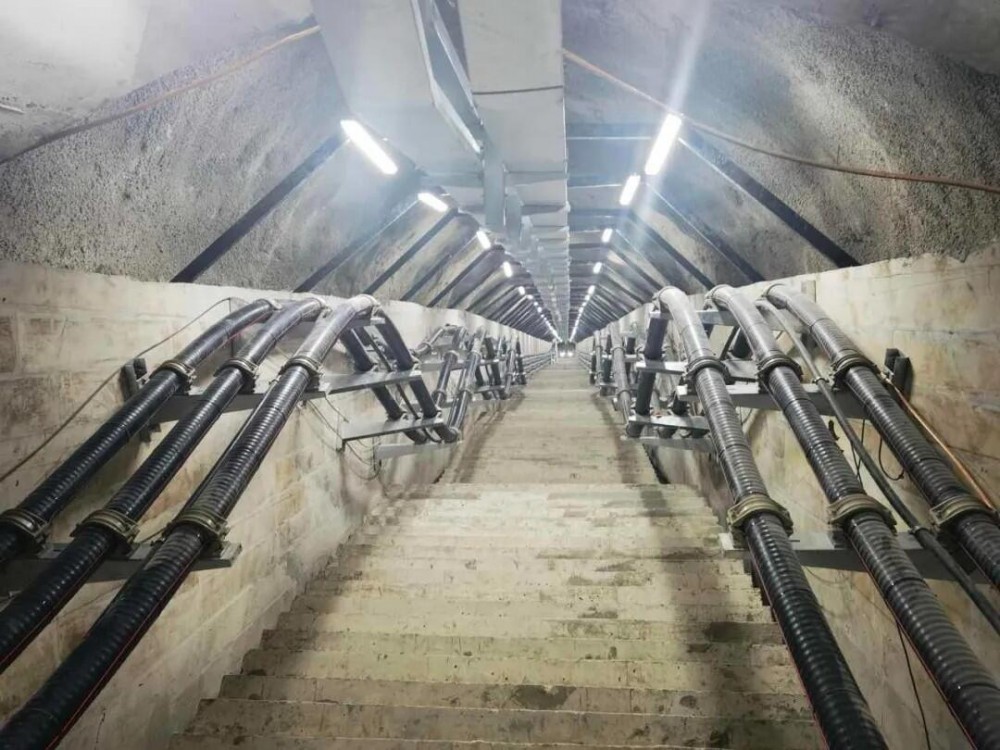

500千伏高压电缆敷设也是一道关键工序。该工程采用的500千伏高压电缆单根将近1公里,并在出线洞的敷设路径分三段,其中有两端位于倾斜角为37°的斜井,这对电缆敷设的技术有着极高的要求。项目人员多次实地勘察,科学周密计算出每一段路径所需的牵引力,合理优化输送机布置,并在敷设过程中,实施多点位监护,确保洞内作业人员、设备及电缆的“三重安全”。
作为“十四五”规划的重点项目,广西南宁抽水蓄能电站建成后,将为广西清洁能源的消纳提供有力支撑,预计每年可节约标准煤排放约28.5万吨,效果相当于近6.25万亩森林的净化效果。
