南网储能广东梅州抽水蓄能电站二期工程引水系统充水一次成功

来源:南网储能

作者:陈光泽 詹才锋

时间:2025-06-03

5月28日,南网储能梅州抽水蓄能电站二期项目引水系统充水成功,各水工建筑物和设备状态良好,各项试验数据平稳正常,标志着“十四五”粤港澳大湾区首个抽水蓄能电站向全面投产发电迈出关键一步。

梅蓄二期引水系统总长约1581米,引水主洞衬砌混凝土直径10米。本次充水试验累计充水7.8万立方米,充水过程历时8天,保压状态3天。期间,梅蓄公司及建管、运行、修试、信通等专业分公司紧密配合,有序开展水工巡视、监测、设备巡检等工作,有力保障了充水试验过程安全可控。目前,引水系统充水全部顺利完成,设备运行状态良好,各项试验数据均满足设计要求。

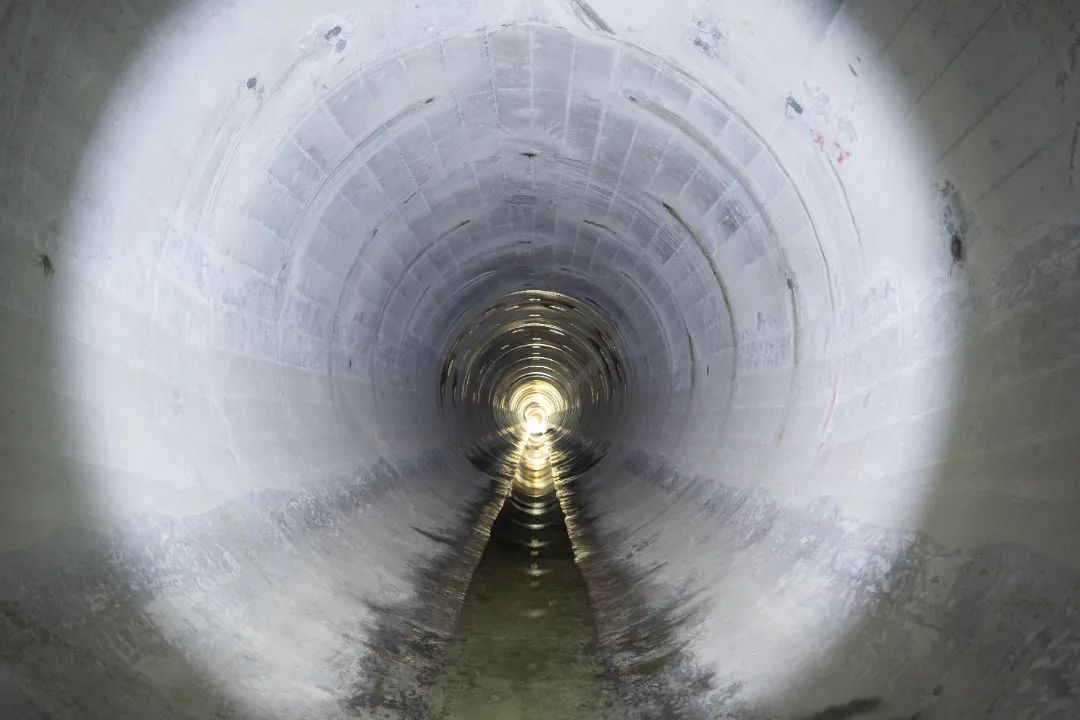

梅蓄二期引水下平洞

据悉,梅蓄二期引水系统工程于2022年9月开工,2025年5月完成引水系统充水,施工总工期33个月,施工质量良好,引水系统工程优良率达98.2%。在建设过程中,梅蓄项目团队组织各参建单位采取技术优化、加强组织、增加施工资源等有效措施,确保施工安全平稳、质量优良,输水发电系统施工效率达到国内同类工程领先水平。

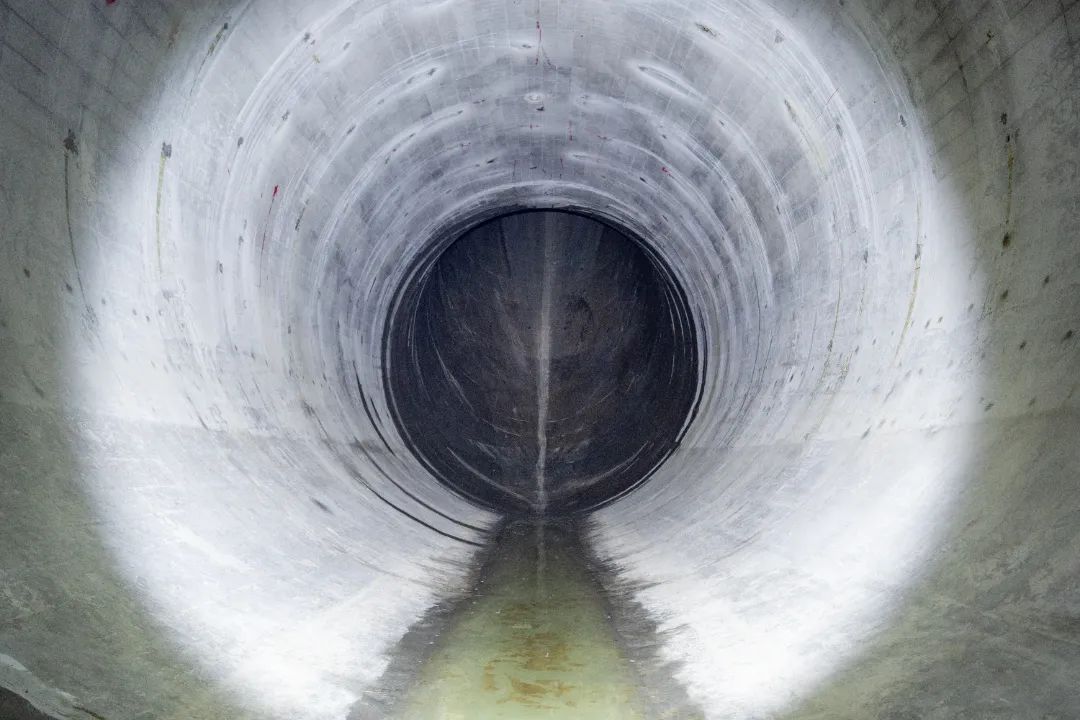

梅蓄二期引水支洞

梅蓄二期项目建设团队将组织各参建单位全力以赴,确保工程年底前全面投产,为粤港澳大湾区能源绿色转型作出积极贡献。
