6月13日19时,随着最后一车混凝土料顺利入仓,由中国安能二局常州分公司承建的山东泰安二期抽蓄电站下水库主、副坝面板浇筑圆满完成,比原计划提前2天完成。泰山公司、华东设计院、中南监理及第三方相关负责同志等40余人共同见证了这一关键节点。
▲顺利浇筑
泰安二期抽蓄下水库主、副坝为钢筋混凝土面板堆石坝,坝顶总长1295米(主坝1010米、副坝285米),面板共分105块,单块板最长100.37米,总浇筑方量4.02万m?,采用无轨滑模进行浇筑,总历时85天。

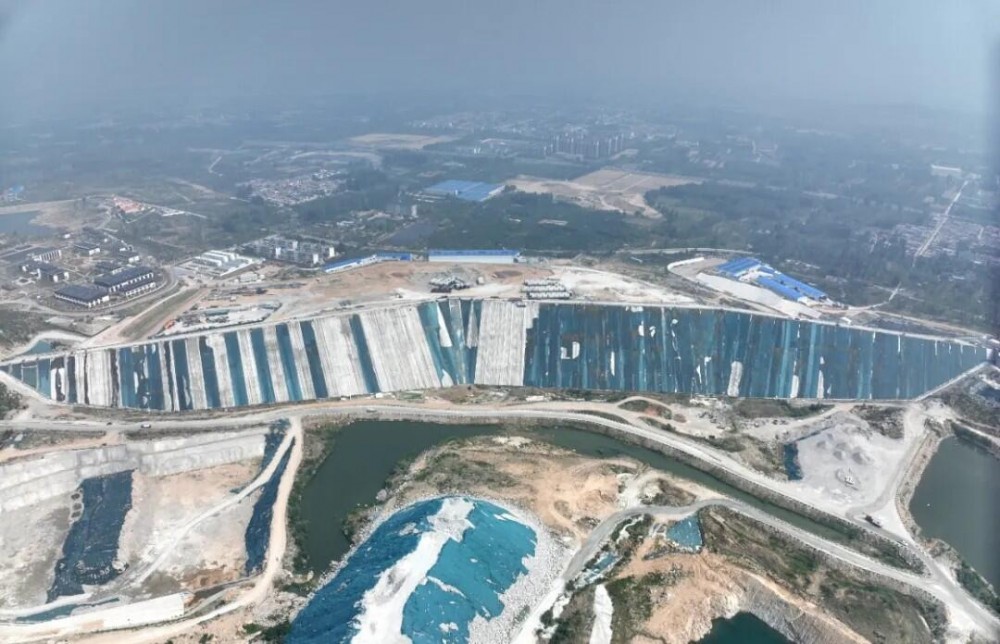

▲工程形象
为确保坝面混凝土浇筑节点目标实现,项目部按照“以日保周、以周保月、以月保年”的工作思路,坚持全面统筹,科学谋划,齐抓共管,多措并举,牢树安全发展理念,严格落实进场人员三级安全教育培训、班前会及危大工程安全技术交底、旁站监督等安全管理和质检人员24小时旁站制度,克服了坡比陡、工序多、坝面窄、风险大等诸多困难,确保了施工安全无事故。坚守“试验先行、首件认可、样板引领、持续提高”的质量管控原则,严控混凝土拌和、运输、入仓、振捣、收面、养护等环节,有效提升了坝面混凝土质量和外观形象,为坝面混凝土顺利完成和下水库蓄水验收奠定了坚实基础。
下一步,项目部将紧盯蓄水验收目标不放松,进一步加强工作统筹,全力以赴抓好安全、进度、质量和效益管理,为公司高质量发展贡献力量。
