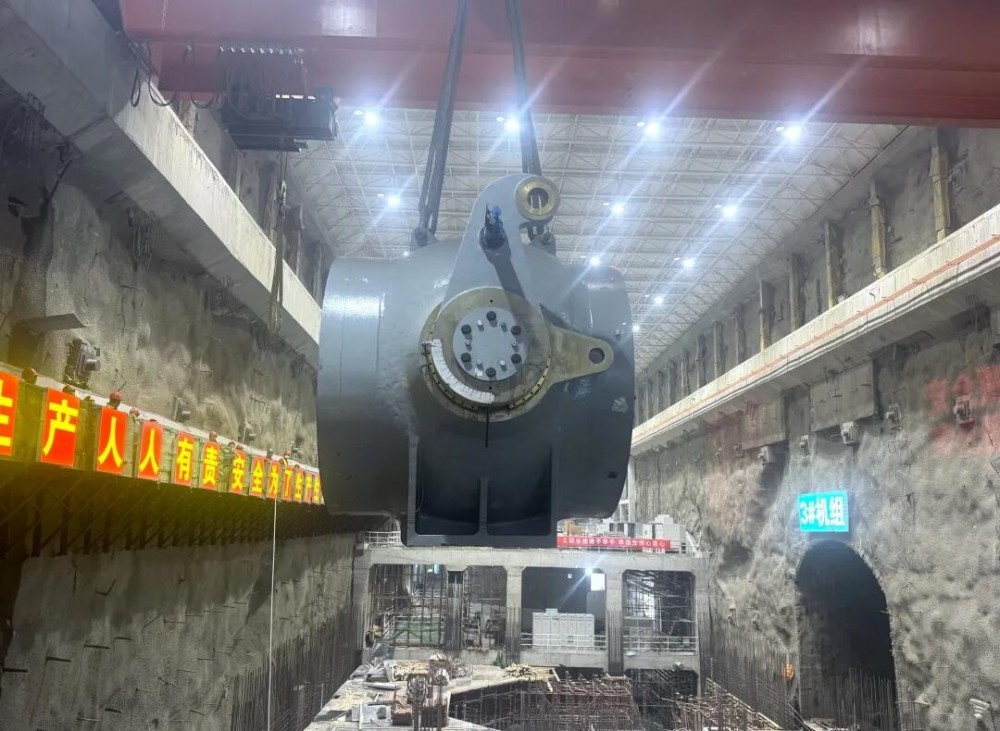

5月28日,由机电安装分局承建的河北易县抽水蓄能电站2号机组进水球阀吊装就位。
进水球阀是水泵水轮机的核心部件,位于水轮机蜗壳与压力管道之间。它在机组充水期间能有效阻挡和截断水流,保障作业安全,有效防止事故发生。本次吊装的2号机组进水球阀长4.02米,宽6.81米,高4.5米,重约183.7吨,其制造与安装精度要求极为苛刻。
为攻克安装难题、提升效率,项目部组建专项技术团队,系统总结首台机组(1号)球阀安装经验,对工艺方案进行了深入优化。得益于前期积累和工艺改进,2号机组球阀安装工期较1号机组显著缩短约15天,在确保安全与质量的前提下实现了效率飞跃。
吊装作业前,项目部联合各参建单位,对桥机、吊具、索具等关键设备进行了多轮专项排查。同时,组织全员安全技术交底,将技术要点、安全风险及应对措施清晰传达至每一位作业人员。整个吊装过程严格执行专家论证方案,落实风险分级管控,精准完成“三起三落”试吊程序,实时采集分析岩锚梁应力分布数据。历时十多分钟,重达183.7吨的球阀最终实现精准吊装就位,充分展现了项目团队卓越的技术实力与高效的协同作战能力。
下一步,项目部将开展接力器及管路安装、控制系统安装等工作。
